Lắp đặt điều hòa VRV giống như xây hệ thống mạch máu làm mát cho cả công trình. Chỉ một lỗi nhỏ ở đường ống, điện hoặc thoát nước cũng có thể kéo theo rò gas, chảy nước, lỗi dàn lạnh hoặc tốn điện kéo dài. Vì vậy, trước khi thi công, chủ đầu tư cần hiểu đúng quy trình, tiêu chuẩn và rủi ro kỹ thuật. Bài viết này Điều hoà Ecogreen – Vtec Asia giúp bạn nắm rõ cách lắp đặt điều hòa VRV và cân nhắc giải pháp phù hợp hơn cho công trình.
Chuẩn bị trước khi lắp đặt điều hòa VRV
Giai đoạn chuẩn bị quyết định phần lớn độ ổn định của hệ thống sau khi vận hành. Nếu chọn sai vật tư hoặc đặt sai vị trí thiết bị, chi phí sửa chữa có thể rất cao.
Các hạng mục cần chuẩn bị gồm:
- Chọn đường ống đồng đúng thiết kế: Ống dẫn gas và ống hồi phải đúng kích thước, được bọc cách nhiệt và phủ nylon chống ẩm để hạn chế thất thoát nhiệt.
- Xác định vị trí dàn nóng: Dàn nóng VRV cần khoảng thông thoáng tối thiểu 1m phía trước miệng thổi gió và 0,5m hai bên hông để đảm bảo trao đổi nhiệt hiệu quả. Nếu lắp nhiều cụm dàn nóng liền kề, khoảng cách giữa các cụm nên từ 0,5–1m tùy khuyến nghị của nhà sản xuất.
- Xác định vị trí dàn lạnh: Dàn lạnh có thể là loại âm trần, cassette hoặc nối ống gió, tùy thiết kế từng phòng và yêu cầu thẩm mỹ.
- Kiểm tra khoảng cách lắp đặt: Với dàn lạnh âm trần, cần đảm bảo khoảng cách phù hợp với trần giả, đường nước xả và không gian bảo trì.
- Đánh giá kết cấu công trình: Mặt bằng đặt dàn nóng cần đủ chịu lực, có khả năng chống rung, chống gió bão và thuận tiện đi đường ống.
Hướng dẫn lắp đặt điều hòa trung tâm VRV chi tiết
Quy trình lắp đặt điều hòa VRV cần thực hiện theo đúng thứ tự kỹ thuật, từ chuẩn bị vật tư đến chạy thử nghiệm thu. Mỗi bước đều ảnh hưởng trực tiếp đến độ kín gas, khả năng thoát nước, an toàn điện và hiệu suất vận hành của toàn hệ thống.
Bước 1: Lắp đặt đường ống đồng
Ống đồng sử dụng phải đúng tiêu chuẩn thiết bị, có độ dày tối thiểu 0.81mm và đáp ứng yêu cầu kỹ thuật theo hợp đồng. Trong quá trình lắp đặt, toàn bộ đường ống được bọc cách nhiệt chuyên dụng, phủ nilon chống ẩm nhằm hạn chế thất thoát nhiệt và ngưng tụ nước.
Các mối nối cần được thi công chắc chắn bằng Refnet để giảm nguy cơ oxy hóa, rò rỉ môi chất lạnh. Khi hàn ống đồng, kỹ thuật viên bắt buộc thổi khí trơ như nitơ hoặc argon để ngăn hình thành oxit bên trong ống, tránh gây tắc phin lọc, tắc van tiết lưu, hỏng dầu máy nén và các sự cố nghiêm trọng khác.
Sau khi hoàn thiện, đường ống được cố định tại khu vực đặt dàn nóng, có nắp bảo vệ và sơn tĩnh điện để chống ăn mòn, hạn chế tác động từ thời tiết, giúp hệ thống VRV/VRF vận hành ổn định và bền bỉ.

Bước 2: Lắp đường ống xả nước

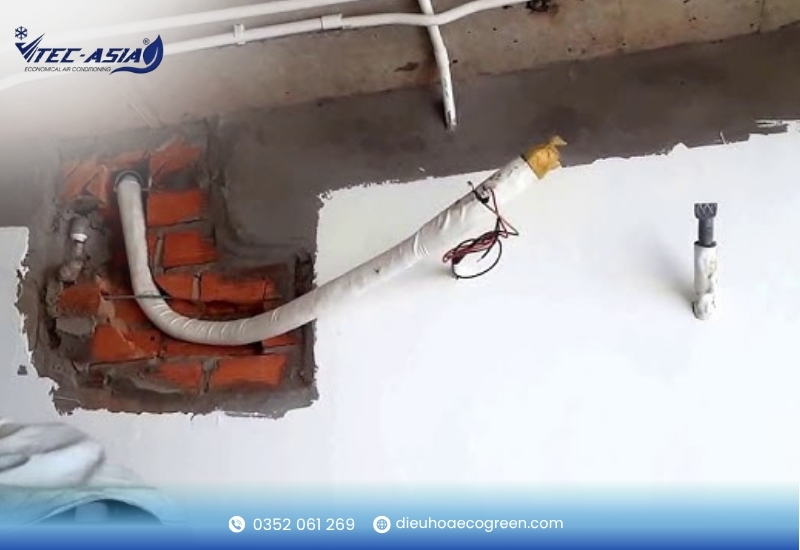

Sau khi lắp đặt ống đồng, kỹ thuật viên tiến hành thi công đường ống xả nước theo đúng bản thiết kế.
- Chọn ống xả phù hợp: Sử dụng ống nhựa PVC có kích thước đúng với công suất máy và yêu cầu kỹ thuật.
- Đảm bảo độ dốc thoát nước: Lắp đường ống với độ dốc tối thiểu 1/100 để nước thoát tự nhiên, tránh ứ đọng.
- Bọc cách nhiệt ống xả: Bọc toàn bộ đường ống để hạn chế ngưng tụ nước bên ngoài và giảm nguy cơ rò rỉ.
- Kết nối đúng kỹ thuật: Đấu nối ống xả vào dàn lạnh theo đúng sơ đồ thiết kế.

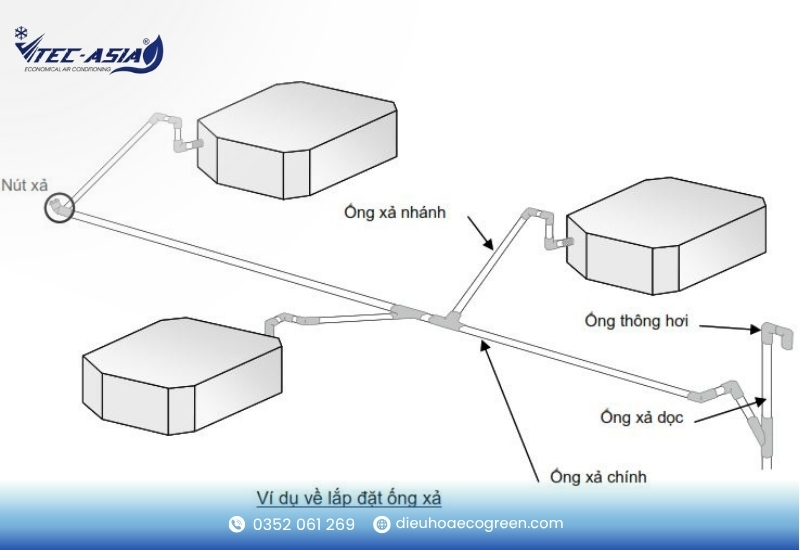

- Gom nước về trục kỹ thuật: Dẫn nước xả từ các dàn lạnh về trục kỹ thuật để thoát nước tập trung.
- Bố trí lỗ thông hơi: Lắp lỗ thông hơi tại vị trí cao nhất để tránh áp lực ngược, giúp nước xả lưu thông ổn định.
- Ước tính lưu lượng nước ngưng: Có thể tính nhanh theo công thức 6 lít/giờ cho mỗi mã lực HP.

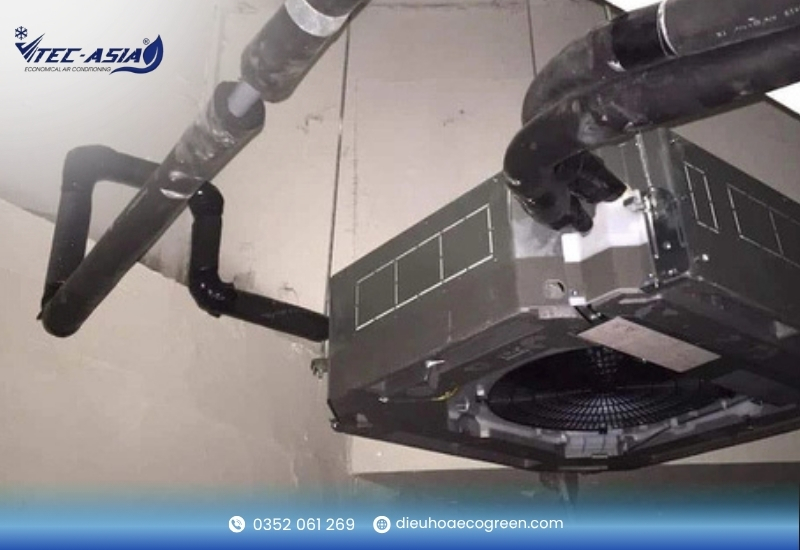

Bước 3: Lắp đặt dàn lạnh
Sau khi hoàn tất các hạng mục trước, kỹ thuật viên tiến hành lắp đặt dàn lạnh theo đúng bản thiết kế để đảm bảo thiết bị hoạt động ổn định.
- Xác định vị trí lắp đặt: Đo tâm lỗ móc treo theo thiết kế, lắp 4 móc treo ren Þ8 và cố định bằng đai ốc M8.
- Lắp ty treo chắc chắn: Bắn ty treo đúng vị trí, đúng góc độ để hạn chế rung lắc khi dàn lạnh vận hành.
- Cố định dàn lạnh: Treo dàn lạnh lên hệ thống ty treo, căn chỉnh mặt dưới cách trần khoảng 10mm và đặt dàn nằm ngang để nước ngưng thoát dễ dàng.
- Kết nối đường ống: Đấu nối ống đồng và ống xả nước theo đúng sơ đồ kỹ thuật trước khi lắp mặt nạ bảo vệ.
- Cân chỉnh mặt nạ: Kiểm tra mặt nạ dàn lạnh, đảm bảo không bị lệch để luồng gió phân bổ đều và làm lạnh hiệu quả.
- Bảo vệ sau lắp đặt: Bọc dàn lạnh bằng túi nilon để tránh bụi bẩn, va chạm trong quá trình thi công.
Lưu ý khi môi trường ẩm nóng: Nếu khu vực trần trên 30°C và độ ẩm trên RH 80%, cần gia cố thêm xốp Politen hoặc bông thủy tinh dày tối thiểu 10mm. Gỡ túi nilon sau khi hoàn tất lắp đặt.

Bước 4: Lắp đặt dàn nóng
Sau khi dàn lạnh đã được lắp đặt đúng vị trí, kỹ thuật viên tiếp tục khảo sát khu vực đặt dàn nóng. Vị trí này cần đáp ứng các yêu cầu về độ thông thoáng, khả năng chịu lực và khoảng cách kỹ thuật để hệ thống vận hành ổn định, an toàn.

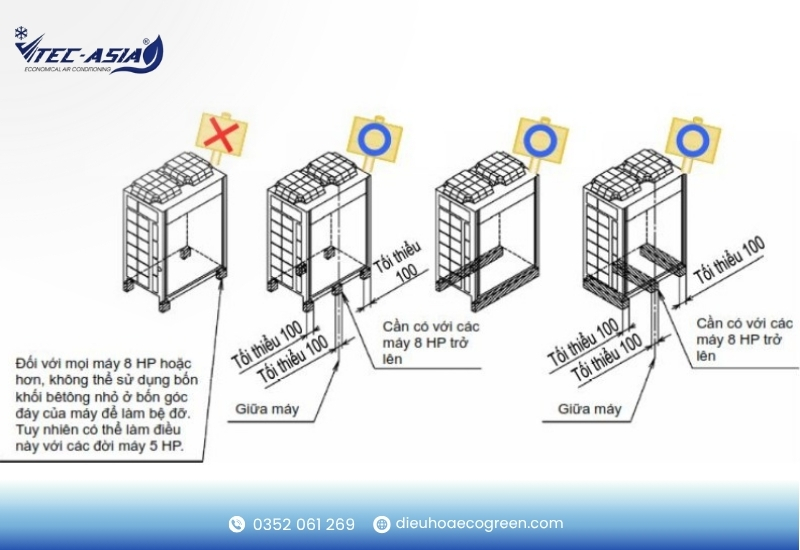

- Chọn vị trí đặt dàn nóng: Ưu tiên khu vực thoáng gió, không bị vật cản che chắn để quá trình tản nhiệt diễn ra hiệu quả.
- Thi công bệ đỡ: Bệ bê tông cần đủ chắc chắn, chịu được tải trọng của thiết bị và hạn chế rung lắc trong quá trình vận hành.
- Kiểm tra mặt bằng lắp đặt: Trước khi cố định dàn nóng, cần kiểm tra độ cứng, độ phẳng và độ cân bằng của bệ để tránh tình trạng nghiêng, lún hoặc mất an toàn.
- Cố định thiết bị: Chân dàn nóng cần được bắt chặt bằng bulong nở nhằm giữ thiết bị ổn định, giảm rung và hạn chế phát sinh tiếng ồn.
- Đảm bảo khoảng cách kỹ thuật: Dàn nóng cần được lắp theo đúng khuyến nghị của nhà sản xuất để duy trì khả năng trao đổi nhiệt và hiệu suất làm lạnh.

Bước 5: Lắp đặt ống gas
Ống gas được thi công bằng các phương pháp nối, uốn, nong và hàn ống theo đúng tiêu chuẩn kỹ thuật để đảm bảo hệ thống vận hành ổn định.

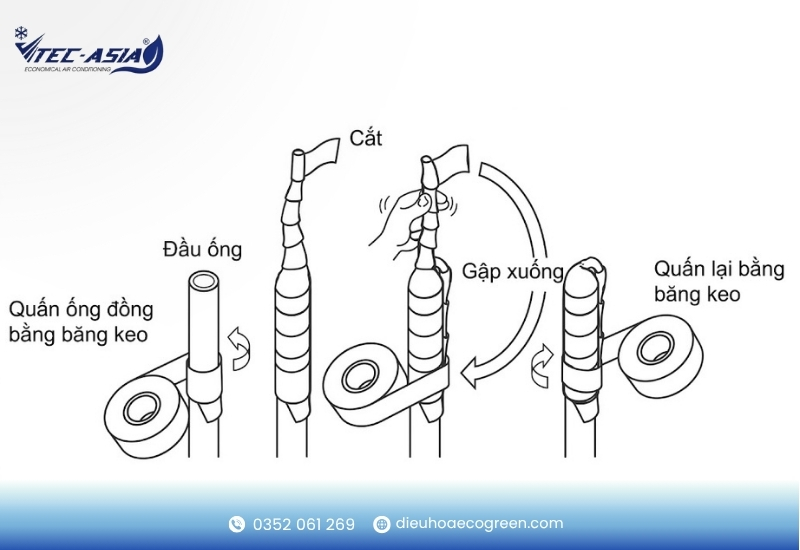

- Loe ống gas: Áp dụng với ống lạnh có đường kính 15,9mm trở xuống. Cần chuẩn bị dụng cụ cắt ống, dao khoét, dao nạo, giũa và dụng cụ làm loe.
- Cắt và xử lý đầu ống: Cắt ống cẩn thận để tránh biến dạng. Sau đó loại bỏ ba-via ở đầu ống và bên trong ống, tránh để mạt kim loại rơi vào hệ thống.
- Làm loe ống: Lắp đai ốc vào ống, sau đó làm loe đúng kích thước theo tiêu chuẩn kỹ thuật.
- Uốn ống: Có thể dùng dụng cụ điện, thủy lực hoặc đòn bẩy. Khi uốn, cần đo đúng kích thước, căn ống theo dấu chỉ và uốn từ từ theo góc yêu cầu. Không uốn quá 90 độ để tránh gấp ống hoặc biến dạng.
- Nong ống: Dùng để nối hai ống lạnh bằng cách giãn rộng một đầu ống, sau đó đưa ống còn lại vào và hoàn thiện bằng dụng cụ nong chuyên dụng.
- Hàn ống: Sử dụng chất hàn có nhiệt độ chảy thấp hơn kim loại ống, thường kết hợp oxy và axetylen để đốt chảy chất hàn.
- Đảm bảo an toàn khi hàn: Kỹ thuật viên cần mang kính, găng tay bảo hộ, chuẩn bị dụng cụ chữa cháy và sử dụng bộ điều áp oxy/axetylen, mỏ hàn, bình nitơ, bộ điều áp nitơ đúng quy định.

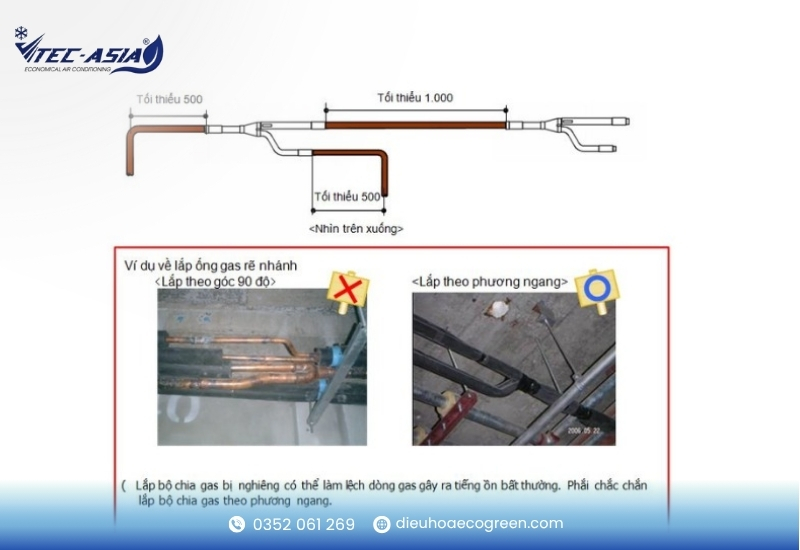

- Lưu ý bộ chia gas: Giữ khoảng cách tối thiểu 1m giữa hai bộ chia gas. Bộ chia cần đặt thẳng đứng, không lắp nghiêng để tránh lệch dòng gas và ảnh hưởng hiệu suất làm lạnh.
- Tránh uốn gần bộ chia: Không uốn cong khớp nối quá gần bộ chia gas để hạn chế tiếng ồn khi gas di chuyển trong hệ thống.

Bước 6: Lắp đặt ống gió
Ống gió của hệ thống điều hòa trung tâm VRV được lắp đặt sau khi hoàn thiện dàn lạnh, đảm bảo đúng thiết kế và hạn chế rung ồn khi vận hành.
- Lắp đoạn nối vải: Sử dụng đoạn nối vải giữa dàn lạnh với ống hút và ống thải để giảm rung, hạn chế truyền tiếng ồn.
- Bọc bảo ôn ống gió: Bọc cách nhiệt cho ống cấp gió nhằm giảm thất thoát nhiệt và tăng hiệu quả làm lạnh.
- Bố trí cửa gió hợp lý: Lắp cửa hồi, cửa cấp đúng vị trí để luồng khí phân phối đều, giảm tiếng ồn và tránh gió quẩn.
- Kiểm soát tốc độ gió: Xem xét tốc độ luồng khí khi thiết kế cửa gió để hạn chế tiếng ồn phát sinh trong quá trình vận hành.
- Kiểm tra áp suất tĩnh: Đảm bảo áp suất tĩnh phù hợp để lưu lượng khí cấp đạt đúng tiêu chuẩn thiết kế.
- Đảm bảo thuận tiện bảo trì: Bố trí bộ lọc khí ở vị trí dễ tháo lắp để thuận tiện vệ sinh, bảo dưỡng định kỳ.

Bước 7: Bọc bảo ôn
Bọc bảo ôn giúp hạn chế thất thoát nhiệt, chống ngưng tụ nước và bảo vệ hệ thống ống trong quá trình vận hành.
- Chọn vật liệu bảo ôn phù hợp: Sử dụng xốp Politen cho từng loại ống: ống lạnh chịu nhiệt đến 120°C, ống hút chịu nhiệt đến 70°C, ống xả nước chịu nhiệt từ -70°C đến 80°C.
- Đảm bảo độ dày bảo ôn: Nếu khu vực quanh ống có nhiệt độ trên 30°C và độ ẩm trên RH 80%, nên dùng bảo ôn dày tối thiểu 20mm.
- Kiểm tra quy định PCCC: Trước khi sử dụng xốp Politen, cần kiểm tra quy định phòng cháy chữa cháy tại khu vực thi công.
- Bọc kín sau khi thử áp: Sau khi hoàn tất thử áp, cần bọc kín các mối hàn, đoạn nối và vị trí ống loe.
- Bọc riêng từng loại ống: Ống gas và ống chất lỏng phải được bọc riêng biệt, không gộp chung để tránh ảnh hưởng hiệu suất hệ thống.
- Xử lý kín các điểm nối: Không để khe hở tại các điểm nối vỏ bọc. Chỉ dùng vật liệu bảo ôn còn nguyên vẹn, không rách hoặc hư hại.

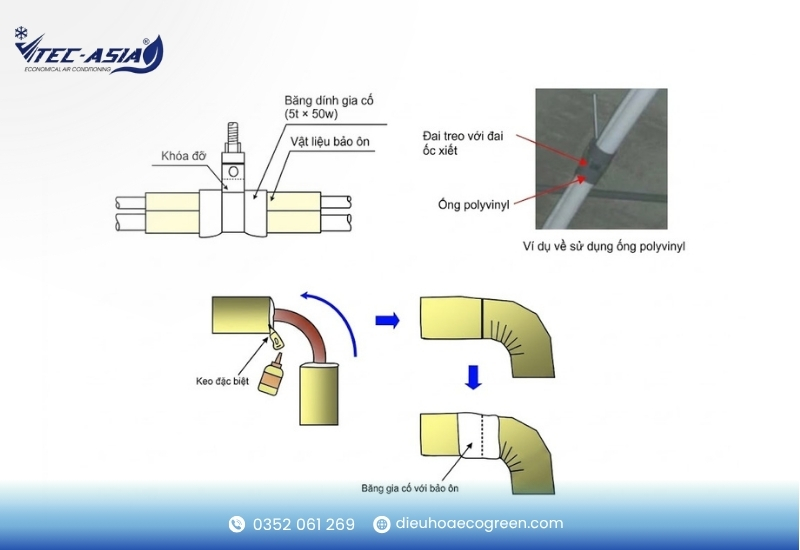

- Gia cố đoạn nối loe: Quấn bảo ôn quanh đoạn nối loe của ống gas và ống chất lỏng, đặt mối nối vật liệu hướng lên trên, sau đó siết chặt hai đầu bằng dây thít.
- Gia cố tại điểm đỡ ống: Với ống nằm ngang, có thể dùng băng dính chuyên dụng hoặc ống polyvinyl cứng để dàn tải trọng, tránh làm dồn hoặc biến dạng lớp bảo ôn.
- Tính đến độ co của bảo ôn: Bảo ôn có thể co lại theo thời gian, nên gia cố các vị trí cắt bằng băng dính, keo chuyên dụng và chèn đoạn bảo ôn dài hơn khoảng hở khoảng 200mm để đảm bảo độ kín lâu dài.

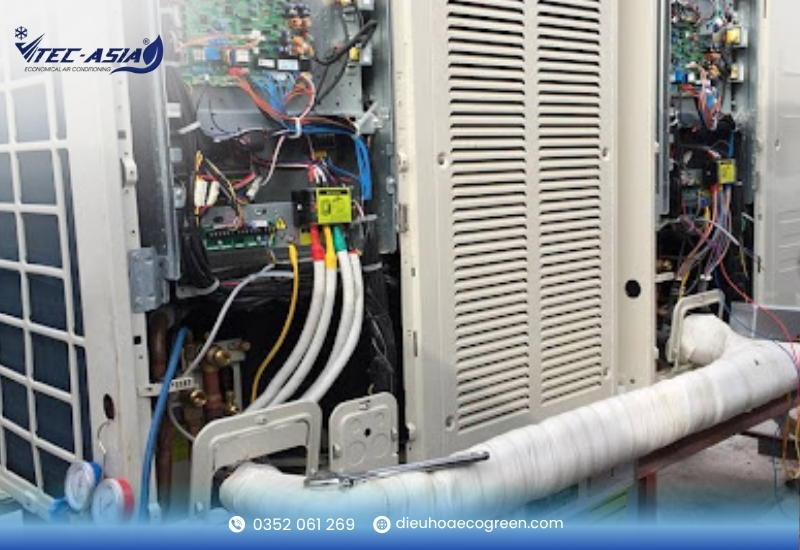

Bước 8: Lắp đặt hệ thống điện
Sau khi lắp dàn lạnh và dàn nóng, kỹ thuật viên tiến hành đấu nối dây điện, dây tín hiệu và kết nối hệ thống với nguồn điện tòa nhà.
- Kết nối nguồn điện chính: Nguồn cấp cho hệ thống điều hòa cần được đấu nối vào hệ thống điện chính của công trình.
- Lắp bảng điện riêng cho dàn nóng: Mỗi khu vực đặt dàn nóng nên có bảng điện riêng để thuận tiện bảo trì, sửa chữa.
- Trang bị aptomat bảo vệ: Mỗi dàn nóng cần có aptomat riêng nhằm đảm bảo an toàn khi vận hành.
- Sử dụng bảng điện đạt chuẩn: Nên dùng bảng điện bằng thép nhẹ cán mỏng, độ dày tối thiểu 1mm, giúp dễ kiểm tra và bảo dưỡng.
- Sắp xếp dây điện gọn gàng: Dây dẫn trong bảng điện cần đi đúng trật tự, các điểm đấu nối phải được che chắn kỹ, tránh lộ dây.
- Kiểm tra dây tín hiệu: Cần đấu nối chính xác dây tín hiệu giữa dàn nóng và dàn lạnh để tránh lỗi khi vận hành thử.
- Ghi nhận vị trí đấu nối: Nên chụp ảnh từng điểm đấu nối để dễ kiểm tra, đối chiếu và hạn chế sai sót kỹ thuật.
- Kiểm tra trước khi cấp điện: Đo cách điện cáp động lực, cáp điều khiển; kiểm tra tiếp điểm mạch và đường ống gas.
- Thiết lập điều khiển: Cấp nguồn cho bộ điều khiển trung tâm VRV và cài đặt địa chỉ cho từng remote điều khiển.

Bước 9: Nén áp đường ống đồng trước khi đóng trần
Trước khi đóng trần, cần nén áp đường ống đồng để kiểm tra độ kín và phát hiện rò rỉ nếu có.
- Mục đích nén áp: Kiểm tra các mối hàn, mối nối và toàn bộ đường ống đồng trước khi che kín bằng trần thạch cao.
- Sử dụng khí trơ: Nén khí trơ vào hệ thống với áp suất cao hơn áp suất làm việc khoảng 1.2–1.5 lần.
- Áp suất kiểm tra: Áp suất nén thông thường cho hệ thống điều hòa trung tâm là khoảng 38 kg/cm².
- Thời gian kiểm tra: Duy trì áp suất trong khoảng 24 giờ để theo dõi độ ổn định của hệ thống.
- Xử lý khi có rò rỉ: Nếu áp suất giảm, cần kiểm tra và xử lý điểm rò rỉ trước khi đóng trần.
- Không bỏ qua bước này: Nếu đường ống rò rỉ sau khi đóng trần, việc sửa chữa sẽ mất nhiều thời gian, chi phí và ảnh hưởng tiến độ thi công.
Bước 10: Hút chân không
Hút chân không giúp loại bỏ không khí, hơi ẩm và khí không ngưng trong đường ống trước khi nạp gas bổ sung.
- Kết nối thiết bị hút chân không: Nối máy đo cổ góp vào cổng bảo dưỡng của ống gas và ống chất lỏng.
- Hút chân không lần đầu: Vận hành bơm chân không tối thiểu 2 giờ để áp suất giảm xuống dưới 100,7 kPaG hoặc 755 mmHg.
- Kiểm tra nếu chưa đạt áp: Nếu sau 2 giờ áp suất chưa đạt, tiếp tục hút thêm 1 giờ để kiểm tra khả năng còn hơi ẩm hoặc rò rỉ.
- Xử lý khi áp suất vẫn không đạt: Nếu sau 3 giờ áp suất vẫn chưa đạt yêu cầu, cần kiểm tra và xác định điểm rò rỉ.
- Kiểm tra giữ chân không: Giữ hệ thống ở trạng thái chân không tối thiểu 1 giờ, sau đó theo dõi chỉ số áp suất trên máy đo.
- Đánh giá kết quả: Nếu áp suất không tăng, hệ thống đạt yêu cầu chân không. Nếu áp suất tăng, có thể còn hơi ẩm hoặc rò rỉ.
- Lưu ý kỹ thuật: Cần hút chân không cả ống gas và ống chất lỏng. Không nên chỉ hút một đường ống vì có thể làm hệ thống không đạt trạng thái chân không hoàn toàn.

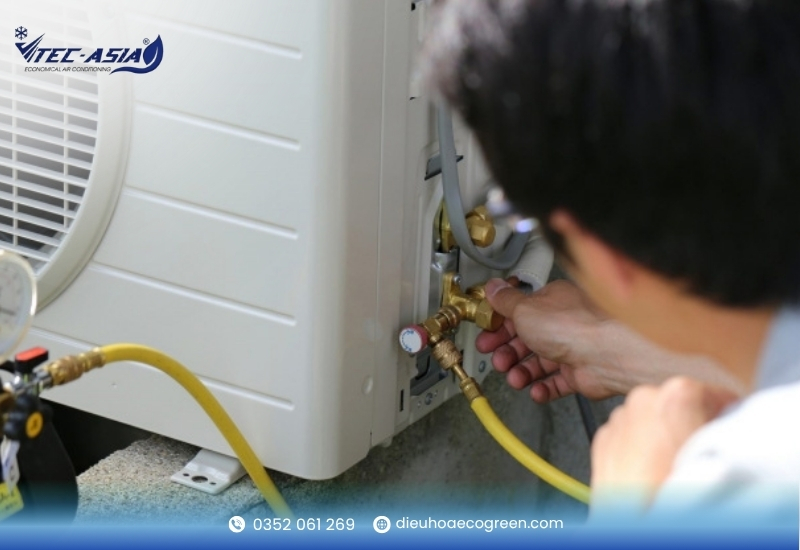

Bước 11: Nạp gas bổ sung
Sau khi hút chân không, kỹ thuật viên tiến hành nạp gas bổ sung theo đúng tài liệu kỹ thuật của từng đời máy VRV.
- Tính lượng gas cần nạp: Dựa trên độ dài đường ống gas thực tế và tài liệu thiết kế của từng model máy.
- Ghi nhãn lượng gas bổ sung: Điền đầy đủ lượng gas đã nạp vào nhãn hướng dẫn trên dàn nóng để thuận tiện khi bảo trì.
- Nạp gas sau khi hút chân không: Giữ máy ở trạng thái TẮT, mở Van A và nạp gas từ xilanh qua cổng bảo dưỡng của van dừng chất lỏng.
- Sử dụng cân kỹ thuật số: Gas cần được nạp ở trạng thái lỏng và cân chính xác để đảm bảo đúng lượng yêu cầu.
- Xử lý khi cân bằng áp suất: Nếu không nạp được do cân bằng áp suất, đóng Van A, mở Van B, bật nguồn dàn lạnh và dàn nóng, sau đó mở hoàn toàn van dừng gas và van dừng chất lỏng.
- Thiết lập chế độ nạp gas: Chuyển trạng thái từ TẮT sang MỞ khi nạp gas, đồng thời tham khảo nhãn “Thận trọng khi sửa chữa” trên hộp điện dàn nóng.
- Hoàn tất quy trình: Khi đã nạp đủ gas, bấm nút xác nhận BS1 trên PCB A1P để kết thúc quá trình nạp.

Bước 12: Kiểm tra và bàn giao
Sau khi hoàn tất lắp đặt, kỹ thuật viên chạy thử toàn bộ hệ thống để kiểm tra khả năng vận hành trước khi bàn giao cho chủ đầu tư.
- Chạy thử hệ thống: Kích hoạt hệ thống điều hòa trung tâm VRV để kiểm tra hoạt động của dàn nóng, dàn lạnh và bộ điều khiển.
- Thiết lập điều khiển trung tâm: Cài đặt địa chỉ cho từng thiết bị, đảm bảo các khu vực vận hành đúng thông số kỹ thuật.
- Kiểm tra lỗi kỹ thuật: Rà soát toàn bộ hệ thống, xác nhận không có lỗi đấu nối, rò rỉ gas, lỗi điều khiển hoặc bất thường khi vận hành.
- Hướng dẫn sử dụng: Hướng dẫn khách hàng cách điều chỉnh nhiệt độ, chọn chế độ vận hành và sử dụng bộ điều khiển trung tâm VRV.
- Tư vấn bảo trì định kỳ: Cung cấp thông tin về lịch vệ sinh, bảo dưỡng để hệ thống hoạt động ổn định, tiết kiệm điện và bền bỉ.
- Nghiệm thu và bàn giao: Tiến hành nghiệm thu chính thức, bàn giao hệ thống cho chủ đầu tư và đưa vào sử dụng.
Sơ đồ đấu điện điều hòa VRV cần lưu ý gì?
Sơ đồ đấu điện điều hòa VRV không chỉ thể hiện cách nối dây, mà còn giúp kiểm soát an toàn và đồng bộ tín hiệu cho toàn hệ thống.
Các điểm cần lưu ý gồm:
- Dây động lực phải đúng tải: Dây cấp nguồn cho dàn nóng và dàn lạnh cần đúng tiết diện, đúng pha và có thiết bị bảo vệ phù hợp.
- Dây tín hiệu phải nối đúng cực: Nếu đấu sai dây điều khiển, hệ thống có thể không nhận dàn lạnh hoặc báo lỗi truyền thông.
- Cần đo cách điện trước khi cấp nguồn: Đây là bước bắt buộc để hạn chế nguy cơ chập điện, rò điện và hỏng bo mạch.
- Hộp điện phải được đóng kín: Nắp hộp điện cần lắp chắc để tránh nước, bụi và côn trùng gây lỗi trong quá trình vận hành.
Lưu ý an toàn khi lắp đặt điều hòa VRV
Lắp đặt điều hòa VRV liên quan đến điện áp, gas lạnh, áp suất cao và thiết bị nặng. Vì vậy, an toàn cần được đặt trước tốc độ thi công.
Các lưu ý quan trọng gồm:
- Chỉ dùng kỹ thuật viên được đào tạo: Đội thi công cần hiểu hệ VRV, biết đọc bản vẽ, sơ đồ điện và quy trình thử áp, hút chân không.
- Tắt nguồn trước khi thao tác điện: Không chạm vào công tắc hoặc hộp điện bằng tay ướt, không kéo căng dây và không để dây chạm cạnh sắc.
- Lắp Refnet đúng kỹ thuật: Bộ chia gas không nên đặt quá gần nhau, không nghiêng sai hướng và không uốn cong quá mức để tránh tụ dầu, ồn hoặc thiếu gas.
- Cách nhiệt kín toàn bộ đường ống: Vật liệu bảo ôn cần chống cháy, chống ẩm và ôm kín đường ống để tránh đọng sương, thất thoát nhiệt.
- Tránh môi trường bất lợi: Không nên đặt thiết bị gần hơi dầu mỡ, khu vực ăn mòn, nơi bí gió hoặc vị trí khó bảo trì.

Các sự cố thường gặp sau khi lắp điều hòa VRV và cách xử lý
Sau khi lắp đặt điều hòa VRV, hệ thống có thể phát sinh một số lỗi nếu quá trình thi công, đấu nối hoặc vận hành thử chưa được kiểm tra kỹ. Dưới đây là các sự cố thường gặp và hướng xử lý cơ bản.
Không làm lạnh đều giữa các dàn lạnh
Tình trạng làm lạnh không đồng đều là một lỗi khá thường gặp ở hệ thống điều hòa trung tâm VRV/VRF. Dù hệ thống vẫn chạy, sự chênh lệch nhiệt độ giữa các phòng có thể cho thấy gas lạnh đang được phân phối chưa ổn định đến từng nhánh dàn lạnh.
- Biểu hiện: Một số phòng đã đủ mát nhưng một số phòng khác vẫn nóng, dù hệ thống đang hoạt động bình thường.
- Nguyên nhân: Bộ chia Refnet có thể bị lắp sai hướng hoặc lưu lượng gas phân phối đến các nhánh không đồng đều.
- Cách xử lý: Cần kiểm tra lại vị trí, hướng lắp Refnet và đo áp suất gas tại từng nhánh để xác định khu vực phân phối gas chưa ổn định.
Tiếng ồn, rung lắc bất thường
Tiếng ồn hoặc rung lắc bất thường không chỉ gây khó chịu trong quá trình sử dụng mà còn là dấu hiệu cảnh báo các chi tiết lắp đặt đang bị lỏng, lệch hoặc chịu lực không đúng. Nếu không xử lý sớm, lỗi này có thể ảnh hưởng đến độ bền của dàn lạnh và hệ thống đường ống.
- Biểu hiện: Khi vận hành, dàn lạnh hoặc đường ống phát ra tiếng rung, tiếng ồn lớn hơn bình thường.
- Nguyên nhân: Nguyên nhân thường đến từ đai ốc M8 bị lỏng, đệm giảm chấn hư hỏng hoặc ống nối mềm bị lắp quá căng.
- Cách xử lý: Kỹ thuật viên cần siết lại các vị trí cố định, kiểm tra và thay đệm giảm chấn nếu cần. Đồng thời, kiểm tra lại ống nối mềm để đảm bảo không bị cứng hoặc kéo căng.
Chảy nước ngưng
Chảy nước ngưng thường xuất hiện khi hệ thống thoát nước của dàn lạnh không hoạt động đúng kỹ thuật. Đây là lỗi cần được kiểm tra sớm vì nước rò rỉ có thể làm ẩm trần, tường, sàn và ảnh hưởng đến thẩm mỹ công trình.
- Biểu hiện: Nước nhỏ giọt từ dàn lạnh hoặc tràn ra ngoài khay ngưng trong quá trình sử dụng.
- Nguyên nhân: Đường ống xả nước không đủ độ dốc ≥1/100, điểm thông hơi bị tắc hoặc khay nước ngưng lắp chưa cân bằng.
- Cách xử lý: Cần kiểm tra lại toàn bộ tuyến ống xả, đảm bảo đúng độ dốc thoát nước. Ngoài ra, cần thông tắc điểm thông hơi và cân chỉnh lại khay ngưng nếu bị lệch.

Dàn lạnh không kết nối hoặc báo lỗi
Khi dàn lạnh không kết nối hoặc báo lỗi truyền thông, hệ thống điều khiển sẽ không thể quản lý thiết bị chính xác. Lỗi này thường liên quan đến dây tín hiệu, địa chỉ điều khiển hoặc quá trình cài đặt ban đầu sau khi lắp đặt.
- Biểu hiện: Bộ điều khiển trung tâm không nhận đủ số lượng dàn lạnh, hoặc màn hình hiển thị lỗi truyền thông.
- Nguyên nhân: Lỗi này thường do đấu sai dây tín hiệu giữa dàn nóng và dàn lạnh, hoặc địa chỉ điều khiển chưa được thiết lập đúng.
- Cách xử lý: Cần đối chiếu lại sơ đồ đấu dây, kiểm tra từng điểm kết nối và reset lại địa chỉ điều khiển cho từng thiết bị.
Tiêu thụ điện cao bất thường
Khi dàn lạnh không kết nối hoặc báo lỗi truyền thông, hệ thống điều khiển sẽ không thể quản lý thiết bị chính xác. Lỗi này thường liên quan đến dây tín hiệu, địa chỉ điều khiển hoặc quá trình cài đặt ban đầu sau khi lắp đặt.
- Biểu hiện: Hóa đơn điện tăng cao hơn nhiều so với mức tính toán ban đầu, dù nhu cầu sử dụng không thay đổi nhiều.
- Nguyên nhân: Hệ thống có thể bị thiếu gas, phin lọc bị tắc hoặc lớp bảo ôn đường ống bị hở, làm thất thoát nhiệt trong quá trình vận hành.
- Cách xử lý: Kỹ thuật viên cần kiểm tra áp suất gas, vệ sinh hoặc thay phin lọc nếu cần. Đồng thời, rà soát lại toàn bộ lớp bảo ôn để xử lý các vị trí bị hở hoặc hư hỏng.
Điều hòa siêu tiết kiệm điện Ecogreen: Giải pháp tối ưu chi phí vận hành
Điều hòa siêu tiết kiệm điện Ecogreen là giải pháp làm mát phù hợp cho các công trình cần tiết kiệm chi phí lâu dài nhưng vẫn đảm bảo hiệu quả vận hành ổn định.
- Tiết kiệm điện năng: Ecogreen giúp giảm khoảng 40%–50% điện tiêu thụ so với điều hòa truyền thống, nhờ đó hạn chế áp lực chi phí điện hằng tháng.
- Tối ưu chi phí đầu tư: Hệ thống có chi phí lắp đặt hợp lý, thời gian hoàn vốn thường khoảng 2 năm, phù hợp với công trình cần cân đối ngân sách.
- Lắp đặt đơn giản, linh hoạt: Ecogreen sử dụng ống nước PVC, không cần ống đồng, không bị giới hạn nhiều về chiều dài đường ống nên dễ triển khai ở nhiều mặt bằng.
- Phù hợp nhiều loại công trình: Có thể ứng dụng cho nhà xưởng, văn phòng, showroom, nhà hàng, kho hàng hoặc các không gian thương mại cần làm mát diện tích lớn.
- Dễ kết nối hệ thống gió: Thiết bị có thể kết nối với ống gió mềm trung tâm, hỗ trợ phân phối khí mát đều hơn trong không gian.
- Đa dạng phương án lắp đặt: Dàn lạnh có thể đặt sàn, treo tường hoặc lấy gió ngoài trời, giúp chủ đầu tư linh hoạt bố trí theo hiện trạng công trình.
